总投资3051万!哈密三塘湖片区北小湖升压汇集站220千伏送出工程全速推进中

总投资3051万!哈密三塘湖片区北小湖升压汇集站220千伏送出工程全速推进中


4月8日,在哈密三塘湖片区北小湖升压汇集站220千伏送出工程施工现场,一片热火朝天的繁忙景象,现场建设人员各司其职、紧密协作,有条不紊地推进组塔作业,全力以赴加快新能源送出通道建设,为区域电网升级和清洁能源外送筑牢坚实根基。

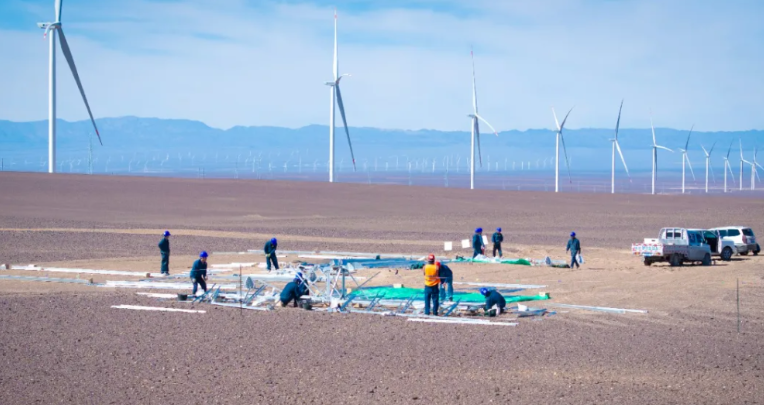

工人们正在进行铁塔组立。哈密市融媒体中心记者 郭子毅摄
据了解,该工程为国家电投哈密北100万千瓦风储一体化项目配套建设工程,是哈密新能源领域重点工程,总投资达3051万元。线路起点为哈密北小湖220千伏汇集站构架,终点是玫瑰泉750千伏变电站构架,电压等级为220千伏,线路全长16.7千米。线路采用单、双回路混合架构,其中玫瑰泉变电站出线双回路长约0.9千米,单回路段长约15.8千米,共设43基铁塔。

自项目获得核准并启动建设以来,国网哈密供电公司提前谋划布局,成立工作专班,积极与地方政府相关部门对接沟通,高效推进各项工作,提前做好物资筹备与调配,为工程顺利开工和有序推进做足准备。

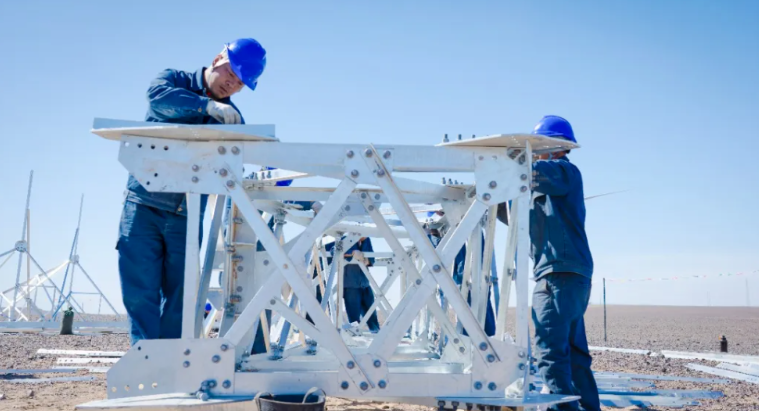

工人们正在进行铁塔组立。哈密市融媒体中心记者 郭子毅摄

截至目前,该工程基础开挖、浇筑43基,完成100%,地面组塔14基,完成32.5%,后续还将开展铁塔吊装、架线、附件安装等工作。该工程是公司主动服务地方能源发展战略、推动能源结构绿色转型、助力国家“双碳”目标落地的重点工程与关键举措,建成投运后,可有效满足国家电投哈密北100万千瓦风储一体化项目电力可靠送出需求。

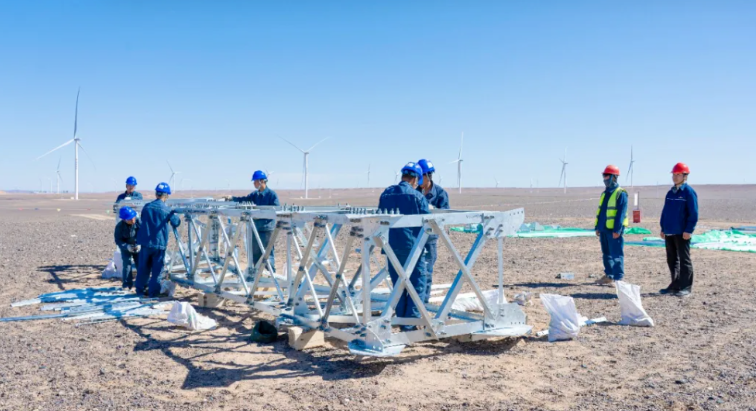

工人们正在进行铁塔组立。哈密市融媒体中心记者 郭子毅摄

今后,国网哈密供电公司将紧扣区域新能源发展需求,以坚强电网建设为支撑,持续优化电网网架布局,高效推进重点电网项目落地见效,充分发挥哈密风光资源禀赋优势,不断提升电网新能源接纳与外送能力,推动清洁能源规模化开发、高效化利用。


来源:哈密零距离(版权归原作者所有,如有侵权请及时联系)
