国网和田供电公司:241项基建工程按下“启动键”
国网和田供电公司:241项基建工程按下“启动键”
石榴云/新疆日报记者 拍热扎提·阿不都
3月9日,于田县先拜巴扎镇英博斯坦村和田先拜110千伏输变电工程施工现场,拉运材料的工程车轰鸣,十余位现场作业人员忙碌,各项施工工序有序推进,正式吹响了国网和田供电公司2026年基建工程全面开复工的号角。

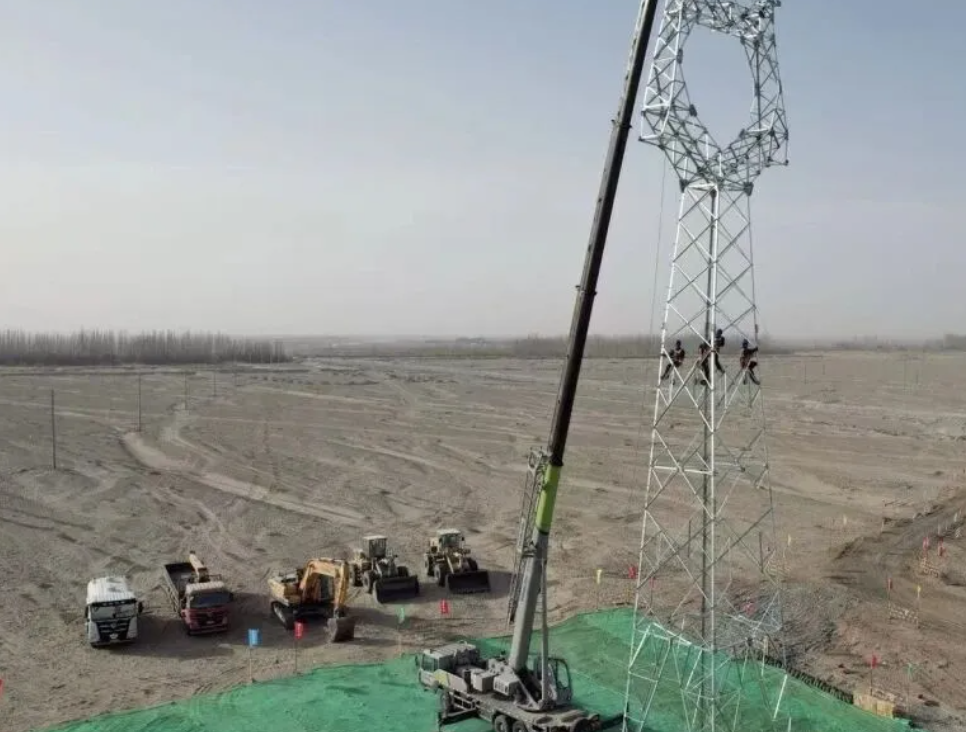

于田县先拜巴扎镇英博斯坦村和田先拜110千伏输变电工程施工现场,现场作业人员正爬塔作业。李晓雨摄
和田先拜110千伏输变电工程计划投资7435万元,于2025年10月开工建设,计划建设110千伏变电站一座,新建50兆伏安主变压器1台,新建110千伏输电线路14.6千米。
“该工程于3月8日复工,是和田地区2026年首个复工的主网工程。”国网和田供电公司项目管理中心项目经理周承清介绍,“复工前,我们就已完成物资储备和施工计划。复工后,将进行常态化管控,有序推进工程建设,确保工程于8月按期投产,尽早发挥效益。”
与此同时,和田市吐沙拉镇斯亚村2026年农村电网巩固提升工程正式动工。该工程计划投资134万元,计划新建及改造10千伏及以下线路3.25千米,新增400千伏安变压器1台。项目建成后,将有效提升该村233户居民的用电质量,为村民生产生活提供更加强劲的动能。

3月8日,国网和田供电公司2026年基建工程正式开复工。李晓雨摄
记者了解到,2026年,国网和田供电公司计划实施241项基建工程,计划投资7.45亿元。其中,35千伏及以上主网项目23项,涉及线路长度836.83千米、变电容量200万千伏安。配网工程218项,覆盖全地区七县一市,将新建及改造10千伏及以下线路802.58千米、变压器381台,新增容量135.43兆伏安。
目前,各项目已全面开复工,项目投产运行后,将进一步优化和田地区主配网网架结构,缩短供电半径,提升供电质量和区域供电可靠性,为当地经济社会高质量发展和乡村振兴提供强劲电力动能。
来源:石榴云/新疆日报原创
