华能阿合奇30万千瓦风电项目首批机组并网发电
华能阿合奇30万千瓦风电项目首批机组并网发电

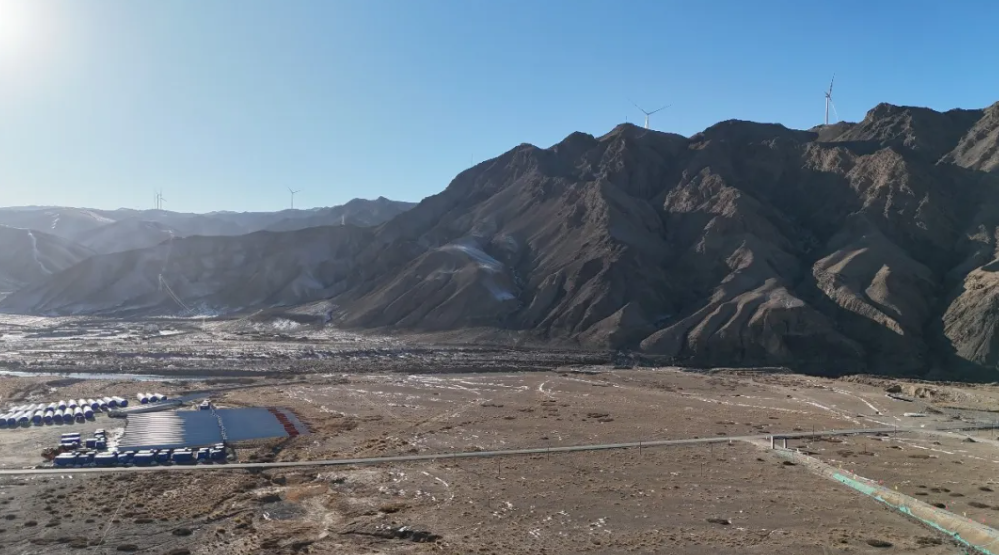

新春临近,帕米尔高原的群山依旧银装素裹。在新疆克孜勒苏柯尔克孜自治州阿合奇县,海拔超过3000米的雪域深处,一台台百米高的白色风车迎风矗立,将凛冽的高原风化为源源不断的绿色电能。2月2日,华能阿合奇30万千瓦风电项目首批风机成功并网发电,这不仅标志着南疆分公司首个风电项目取得重大突破,也为高寒偏远的边境县带来了清洁能源发展的新曙光。

作为自治区“十四五”能源发展规划的重点工程,该项目于2024年9月取得核准备案后全面启动建设。项目总投资11.99亿元,计划安装45台单机容量6.7兆瓦的风电机组,总装机规模30万千瓦,并配套建设一座30兆瓦/60兆瓦时储能电站和一座220千伏升压汇集站。项目建成后,年发电量约6.1亿千瓦时,可满足约2万户家庭的全年用电需求。
华能阿合奇风电项目经理董国强表示:“风速超过每秒8米就必须停止,我们必须与天气‘抢时间’。”在首台风机吊装当天,他和同事在海拔3200米的作业平台上全程值守,每10分钟监测一次风速,最终成功将单台吊装时间压缩至一天,实现了高海拔复杂环境下的技术突破。
在这里,“缺氧不缺精神”是全体建设者最真实的写照。安全专责何伟已经六个多月没回过家,每天穿梭在施工现场严格排查隐患,“说不想家是假的。但看着蓝图在我们手里一点点变成现实,特别是想到这片高原今后能用上我们亲手送出的清洁电力,所有的辛苦就都有了意义。家里人也为我参与这样的工程感到骄傲,叮嘱我一定要站好这班岗。”看着首批机组并网发电,何伟眼里满是欣慰。

截至目前,项目已累计完成41台风机基础浇筑。随着首批风机并网,绿色的电流已开始输入电网。据测算,项目全容量投产后,每年可节约标准煤约18.42万吨,减排二氧化碳约50.59万吨,每年还可为阿合奇县增加税收约1684万元,在优化南疆能源结构、保障能源安全的同时,为乡村振兴和高质量发展注入持久动力。
来源于:阿合奇零距离
