历时145天!昌吉川月升压汇集站220kV送出工程送电成功
12月1日上午,由山东电建一公司承建的昌吉川月升压汇集站220kV送出工程一次送电成功。项目的成功投产满足了昌吉州新能源汇集送出的需求,新能源并网规模超过了历史总和,进一步提升了新疆“内供五环网”的输电能力。

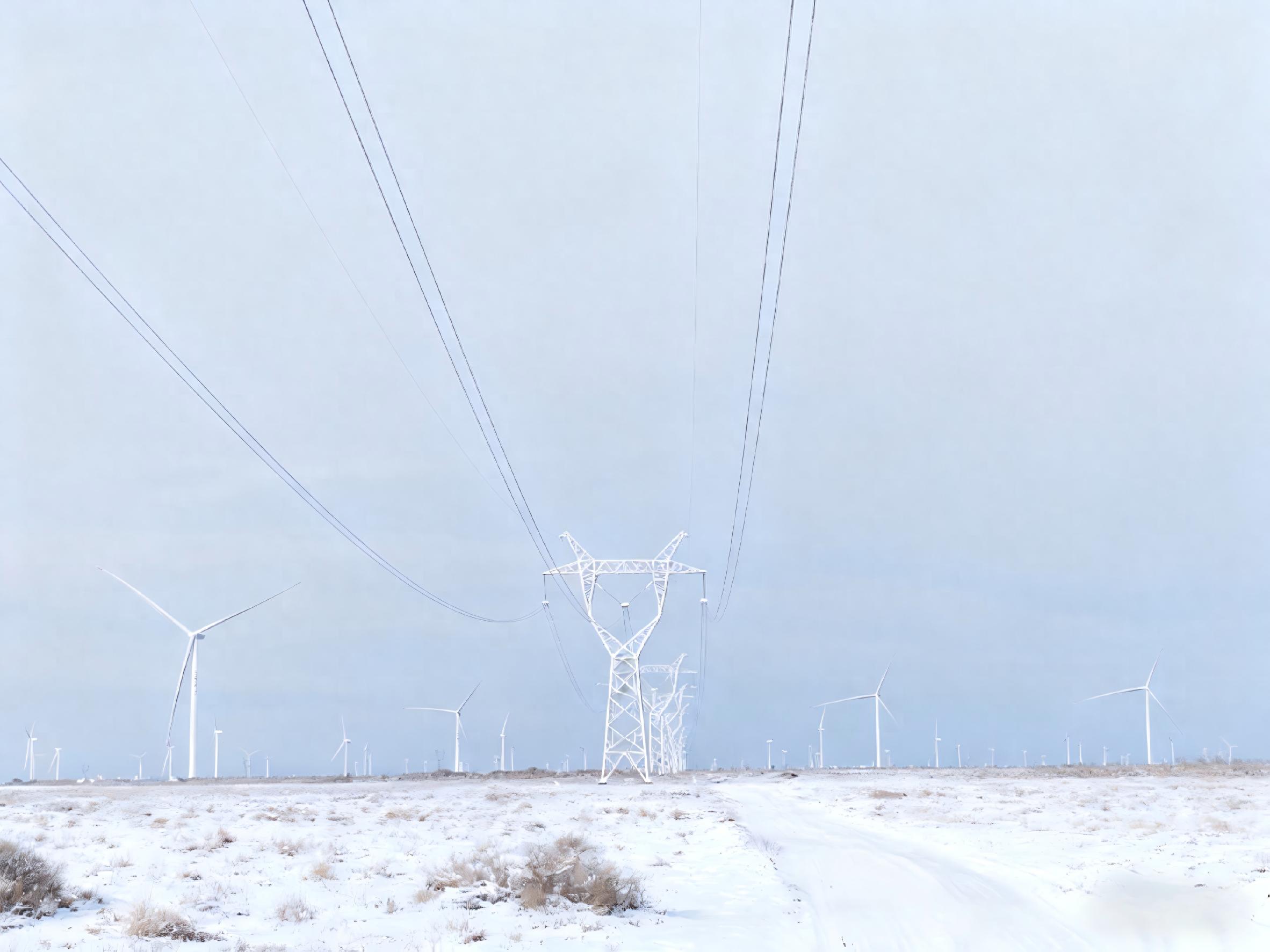

该项目位于新疆维吾尔自治区昌吉州木垒县境内。项目起于川月220kV升压汇集站,止于750kV木垒变电站,线路全长73.823公里。全线新建铁塔共计200基,其中单回直线塔172基,单回转角塔27塔,双回路转角塔1基。沿线地貌为丘陵、沙丘、山前冲洪积平原,主要呈荒漠、戈壁滩景观。海拔介于840m~1020m之间,长期处于大风、沙暴等极端天气状态,为项目建设带来巨大难度。面对荒漠戈壁、大风沙暴频发等恶劣自然条件,项目团队科学策划,采用“项目部+驻地”平行管理模式,严格执行标准化建设流程。在工程大干时期,为缩短路程,项目职工住在方圆200公里荒无人烟的中转站驻地,面对生活用水用电需从数十公里外协调供给的极端艰苦条件,全体职工发扬“拼搏奉献、创新超越”的铁军精神,以中转站为家,全力保障工程推进。项目建设历时145天,项目团队实施穿透式分组管理,设立安全落实组、质量监督组、物资把控组、作业计划组、施工资料组、跨越追踪组、外部协调组七个专业小组,明确组长第一责任,落实日清日结机制。每日施工结束后,各组召开圆桌会议,汇总进展、剖析问题、共商对策,做到问题不过夜、协作无障碍,真正形成“拧成一股绳”的工作合力,为工程高效推进提供了坚实支撑。在关键施工阶段,项目部主动联合业主单位及建设管理部门,建立快速响应机制,及时反馈现场问题并动态优化施工方案,有效保障工程节点顺利实现。项目部秉持“一次成优、臻于至善”的质量理念,严格执行“边验边消”管控标准,实现土方开挖、基础浇筑、铁塔组立、导线展放等关键工序一次验收合格,高质量完成全部建设任务。该工程的投运,将有效汇集昌吉地区风能、太阳能等清洁电力,大幅提升木垒县及周边新能源项目的并网消纳能力。作为新疆电网“内供五环网”的重要组成部分,项目进一步强化了北疆地区电网结构,为昌吉州建设国家级新能源基地提供关键支撑。同时,工程的建成将优化区域电力供应格局,提高供电可靠性,为当地经济发展、民生改善及生态治理注入绿色动能,推动新疆能源转型与产业结构升级深度融合。
