独库输变电项目顺利完成黎明变—伯勒伯克孜出口站35kV集电线路主体工程
独库输变电项目顺利完成黎明变—伯勒伯克孜出口站35kV集电线路主体工程
7月15日
由中国能建葛洲坝电力公司承建的
G3033奎屯-独山子-库车高速公路项目
输变电工程施工2标段
顺利完成黎明变-伯勒伯克孜出口站
35kV集电线路主体工程
为推动新疆高质量发展
融入“一带一路”建设注入强劲动能

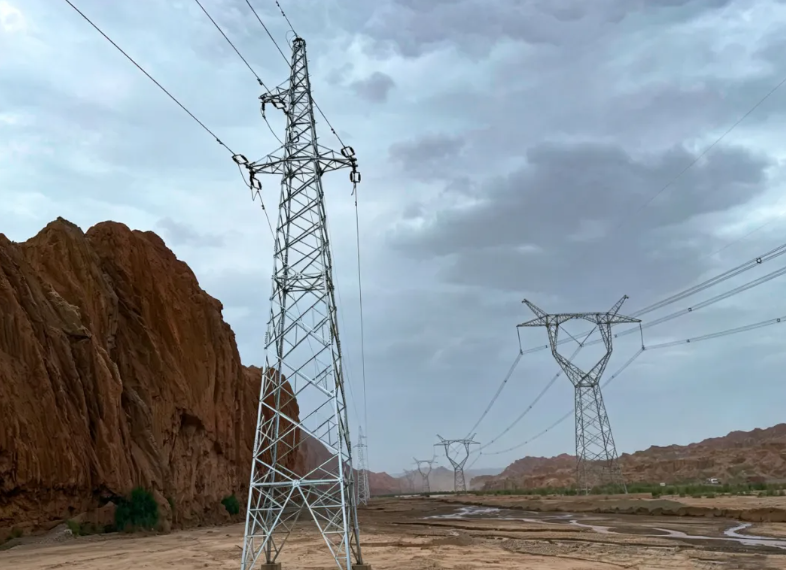

该输变电工程横跨巴音郭楞蒙古自治州和阿克苏地区,是独库高速全线贯通的关键电力配套,主要为沿线收费站、服务区、隧道等站点提供永久性及临时施工用电,建设内容包括新建输电线路约505.311公里、110千伏变电站3座和35千伏变电站7座。作为其服务主体,独库高速是纵贯天山、连接南北疆的首条高速公路,全长约335公里,桥隧比超70%,建成后将打破天山屏障,使独山子至库车车程缩短近4小时,成为“丝绸之路经济带”核心区的咽喉要道。
此次贯通的线路全长数十公里,沿线自然环境恶劣,高温酷暑、大风扬沙等不利因素叠加,施工挑战极大。项目部以精益化管理严格落实中国能建安全管理“两个必须到”要求,对安全、质量、环保实施全链条穿透管控,针对架空段制定专项放线方案,对地埋段精准控制电缆敷设弯曲半径与接头密封工艺,从源头消除质量隐患,并同步强化生态保护措施,最大限度降低施工对戈壁环境的扰动。
面对工期紧、任务重、交叉作业多等复杂局面,项目部党支部高标准落实中国能建项目党建工作要求,在项目策划与实施环节主动对标党建标准,实现项目经营任务与党建工作的同部署、同推进,有力统筹项目人、财、物等资源高效联动,凝聚了项目攻坚的最大合力。同时注重发挥党建引领作用,由党员“岗区队”和青年突击队牵头认领关键节点任务、挂图作战,将安全质量环保管控贯穿每一个作业面、每一道工序,并动态验收通报,确保各项任务按节点闭环,有力支撑线路施工任务的安全优质高效推进。
这一“空中走线、地下穿缆”关键节点的同步告捷,标志着该段线路“大动脉”主体架构正式成型,为后续变电站送电投运按下了“快进键”。目前,项目部已迅速转入铁塔紧固、现场清场及送电前验收消缺阶段。全体建设者将继续严把安全、质量、环保关,全力冲刺最终送电目标,确保该电力输送工程早日发挥效益,服务区域经济社会发展大局。
