新疆重点迎峰度夏超高压工程投运

新疆重点迎峰度夏超高压工程投运


6月28日,巴楚750千伏变电站第二台主变压器顺利完成72小时试运行,标志着新疆重点迎峰度夏超高压工程正式投产送电,进一步完善南疆超高压电网架构,为区域夏季用电可靠保障、全国迎峰度夏能源保供提供坚强网架支撑。

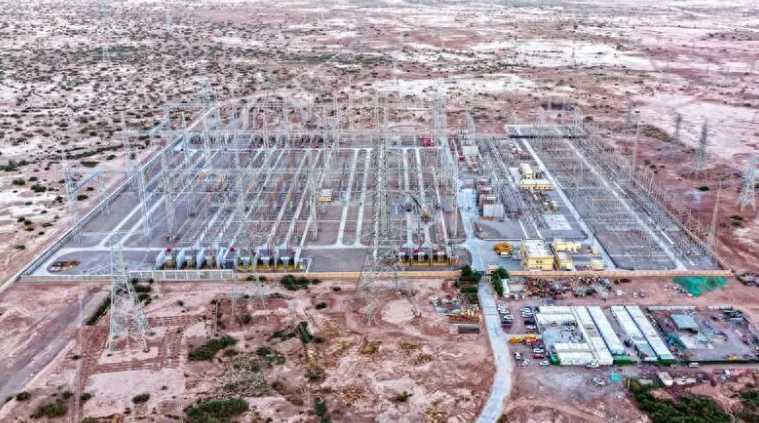

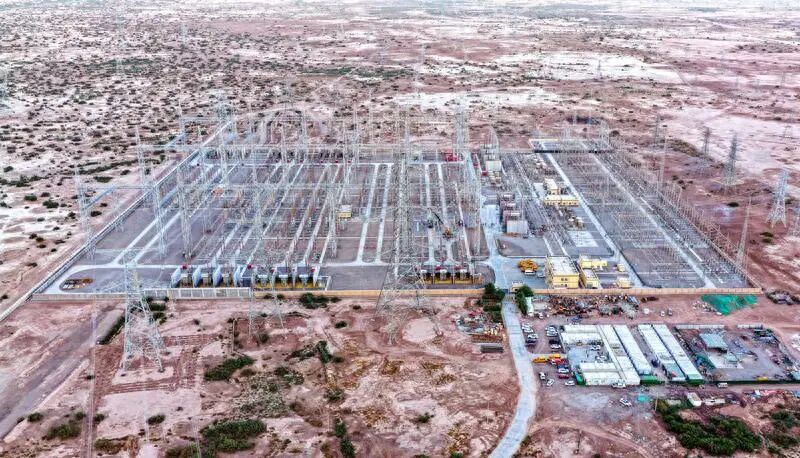

巴楚750千伏变电站。(马元 摄)


近期,新疆多地持续出现极端高温天气,用电负荷持续攀升,电网安全稳定运行和电力可靠保供压力持续增大。国网新疆电力精准研判负荷走势与新能源出力特性,科学优化全网资源配置,高效推进重点度夏工程落地投产,全力提升疆内供电保障能力与清洁能源外送能力。

巴楚750千伏变电站主变扩建工程是国家“十四五”电力规划重点项目,也是2026年全国重点迎峰度夏电网项目,动态总投资1.95亿元,于2024年12月开工建设。本期工程新增1500兆伏安主变压器1台、220千伏出线间隔4个、90兆乏并联电容器3组。工程投运后,将有效补齐南疆西部电网薄弱短板,进一步完善新疆750千伏骨干网架,破解喀什、和田、克州三地州长期存在的供电网架瓶颈,提升南北疆电力互济、余缺调配能力,全面满足南疆三地州用电负荷增长需求,大幅扩容新能源并网消纳空间,有效推动区域源网荷储协同联动发展,是新疆优化能源结构、助力“双碳”目标落地、服务绿色丝绸之路建设的重要实践。

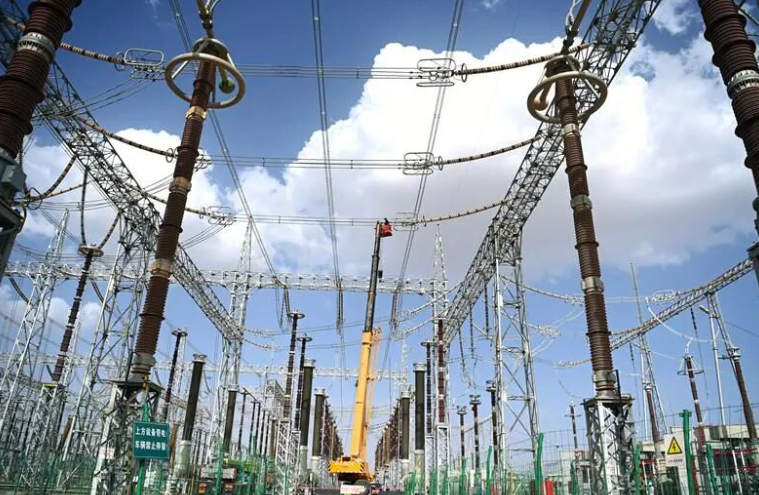

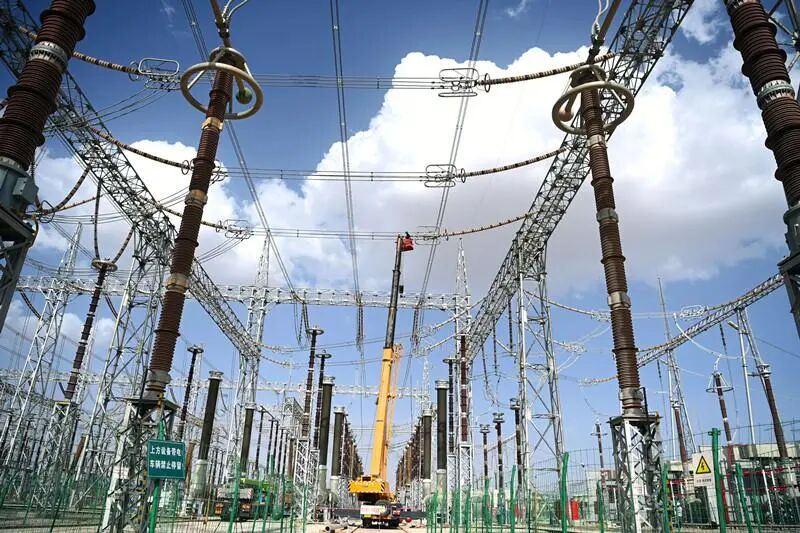

6月10日,巴楚750千伏变电站第二台主变扩建工程,施工人员安装均压环等设备。(马元 摄)


工程站址地处塔克拉玛干沙漠边缘、冲洪积平原地带,常年风沙侵蚀多发,局部存在边坡滑移、土体不稳等风险,恶劣的自然环境对设备可靠运行、现场安全施工提出极高挑战。
“为筑牢设备防风沙、抗侵蚀防线,我们创新采用双层密封工艺及成套密封电气设备,对机构箱、端子箱、智能组件柜全部配置双层防护门,整体密封等级达到IP65标准。同时,建筑物配套安装高密封门、防风沙门斗,构建设备与建筑一体联动的立体防护体系,全方位提升枢纽变电站在风沙、高温等极端工况下的安全运行水平。”工程业主项目经理陈鹏表示。

在攻坚克难推进建设过程中,项目部同步攻克临近带电作业、老旧电抗器搬迁复用两大重难点问题。针对高风险临近带电施工,现场划定专属作业区域,设置硬质隔离及警示标识,落实专人全程旁站监护,严守安全作业距离和施工规范。针对老旧电抗器搬迁复用工作,提前编制专项施工方案,开展设备逐项检测、安全技术逐项交底,确保旧设备安全搬迁、可靠复用,守住工程安全质量底线。

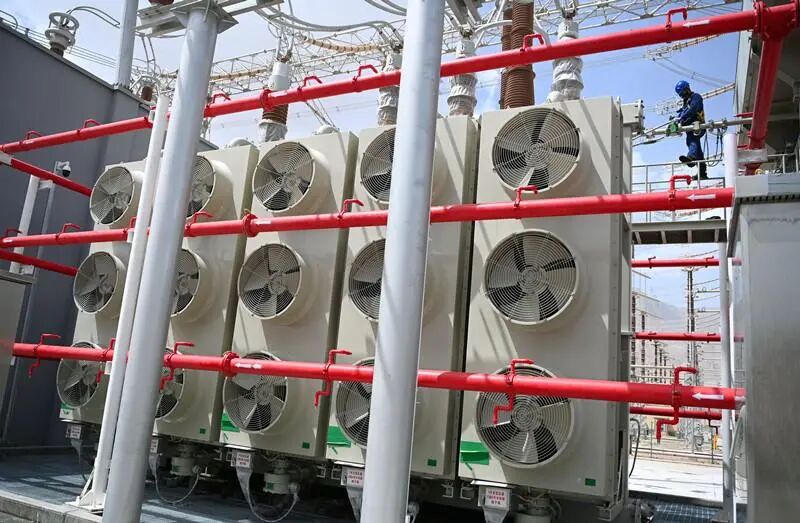

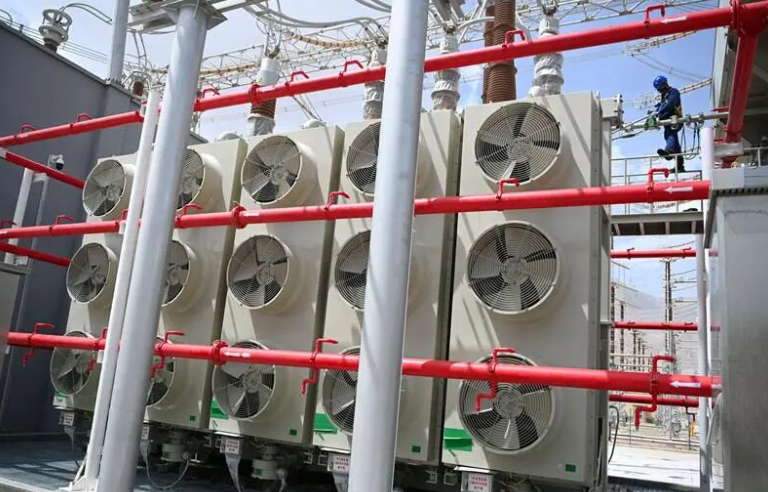

6月10日,巴楚750千伏变电站第二台主变扩建工程,施工人员对主变进行验收。(马元 摄)


目前,新疆电网已形成“内供八环网、外送五通道”的坚强主网架,电网南北跨度3300千米、东西跨度2200千米,覆盖营业面积约160万平方千米,拥有750千伏变电站39座、线路110条。持续升级的坚强智能电网,将进一步促进新疆能源资源的优化配置,为自治区经济社会高质量发展和新型能源体系建设提供坚实保障。(张杨、滚艳、张梅)


来源:国网新疆电力(版权归原作者所有,如有侵权请及时联系)
