南疆电网再添新通道 喀什煤电—喀什双回750千伏线路工程全线贯通

南疆电网再添新通道 喀什煤电—喀什双回750千伏线路工程全线贯通


6月9日,南疆喀什煤电—喀什双回750千伏线路工程全线贯通,工程进入竣工投产倒计时。该项目的落地投运,将有效补强南疆喀什地区电网架构,提升区域电力保供能力,缓解冬季电采暖供电压力,为当地新能源资源开发、电力外送搭建关键能源通道,赋能地方经济社会发展。

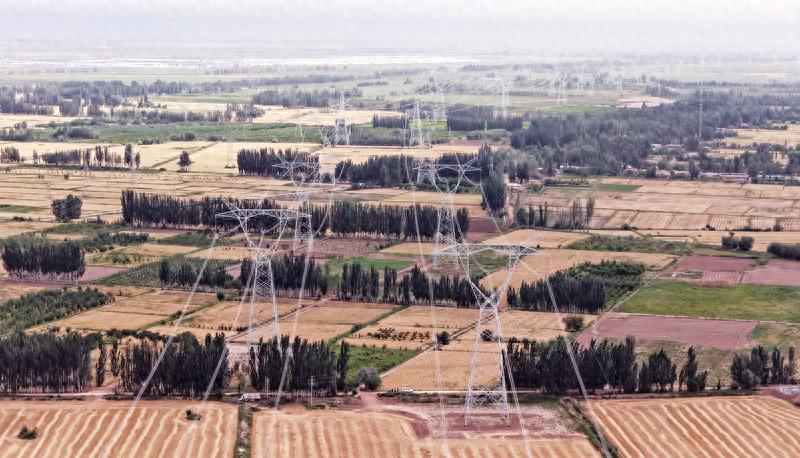

南疆喀什煤电至喀什双回750千伏线路工程。(马元 摄)

喀什煤电—喀什双回750千伏线路工程是新疆重点能源配套工程,线路起自喀什华电2×66万千瓦热电联产配套煤电厂,落点为喀什750千伏变电站,线路全长71.176公里,新建铁塔130基,动态总投资3.4822亿元。工程于2025年8月开工建设,有效施工工期仅9个月,将同步匹配配套电厂投运时间实现并网送电。

作为新疆规模最大的热电联产配套工程、自治区“十四五”重点能源项目,喀什华电2×66万千瓦热电联产项目是保障南疆能源安全、支撑喀什自贸试验区及喀什城市圈建设发展的核心能源支撑。为保障电厂稳定并入主电网,国网新疆电力有限公司同步规划、建设配套750千伏送出工程。

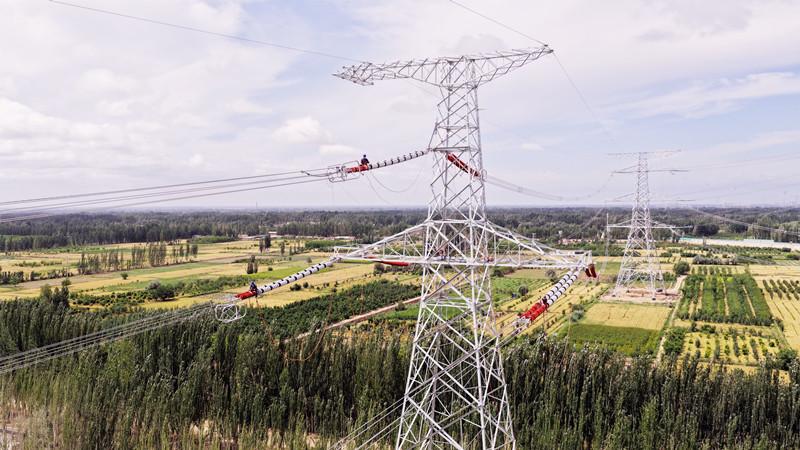

6月7日,南疆喀什煤电至喀什双回750千伏线路工程现场,电力员工在开展高空作业。(马元 摄)

本次工程施工面临城区廊道资源紧张、交叉跨越密集等多重难题。项目电厂出线段位于城区密集供电区域,原有输电走廊空间有限,施工需在既有110千伏线路廊道内新建同塔三回线路,并同步拆除老旧电力线路,施工受限因素多、协调难度大。对此,建设、设计、施工及属地多方联动,开展全线实地踏勘,精准核定塔位布局、优选牵张作业场地,细化完善专项施工方案,科学倒排施工计划,制定分批次停电作业方案,逐条梳理负荷转供路径,统筹推进110千伏线路迁改与带电跨越同步作业,在保障民生用电、电网安全稳定运行的前提下,最大化压缩施工工期。

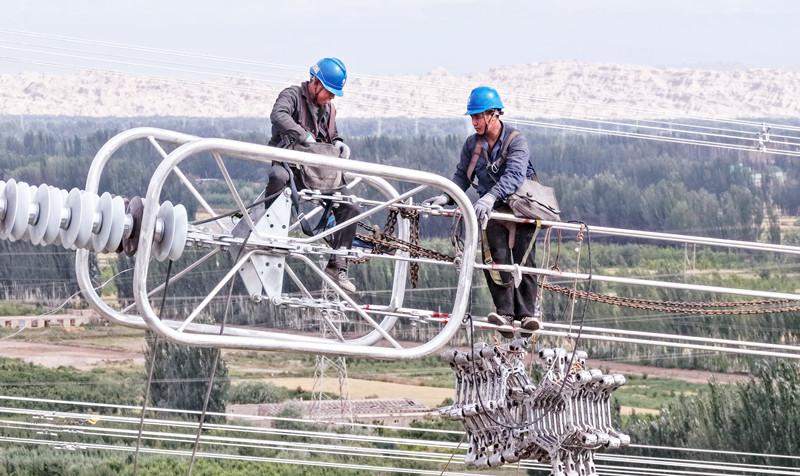

6月7日,南疆喀什煤电至喀什双回750千伏线路工程现场,电力员工在高空安装间隔棒。(马元 摄)

全线施工共完成各类跨越作业87处,含电力线路跨越77次,高密度、高风险施工点位集中。建设团队严格落实现场全过程安全管控,紧盯关键施工环节,抢抓有效作业窗口,有序完成封拆网、导地线架设等核心工序。历时43天,安全高效完成10项二级高风险密集施工任务,顺利攻克工程建设核心难点,保障线路全线如期贯通。

为精准匹配工程投产时序,项目方提前统筹物资保障工作,根据施工进度倒排设备生产、供货周期,联动物资部门对接设备供应商,压实关键节点交付责任,保障施工物资按需到位,确保工程建设连续稳步推进。

下一步,国网新疆电力有限公司将有序推进工程验收、缺陷整改等收尾工作,严守安全质量底线,确保项目按期竣工投产,持续完善南疆新型电力网架,为南疆能源结构优化、新能源规模化发展、区域高质量发展提供坚实的电力保障。(崔冰一)

来源:国网新疆电力
